建設業のボトルネックを探すなら、まず仕様・承認から発注・施工へ移る接点を確認します。工事が進んだ段階では、検査・是正が引渡しを制約する場合もあります。本記事では建築工事を中心に、停滞の仕組みと自社案件での見分け方を整理します。
この記事のポイント
本記事では、工事全体の進行を制約している工程や条件をボトルネックと捉えます。現場で作業が止まっていても、その工程の人手や作業能力が原因とは限りません。前工程の判断や資材の到着を待っている場合もあります。
国土交通省の「工期に関する基準」も、未決定事項の調整や工事内容の追加・変更を、工期遅延の背景として挙げています。
原因を探る入口は、「何がそろえば、この作業を始められるか」です。工程・成果物・判断責任のつながりに沿って不足条件を追い、確認すべき工程や関係者を絞ります。
まず確認したいのは、仕様・承認を固める段階、資機材や施工資源をそろえる段階、検査・是正から引渡しへ進む段階です。どこが制約になるかは、案件の条件や工事の進捗によって変わります。

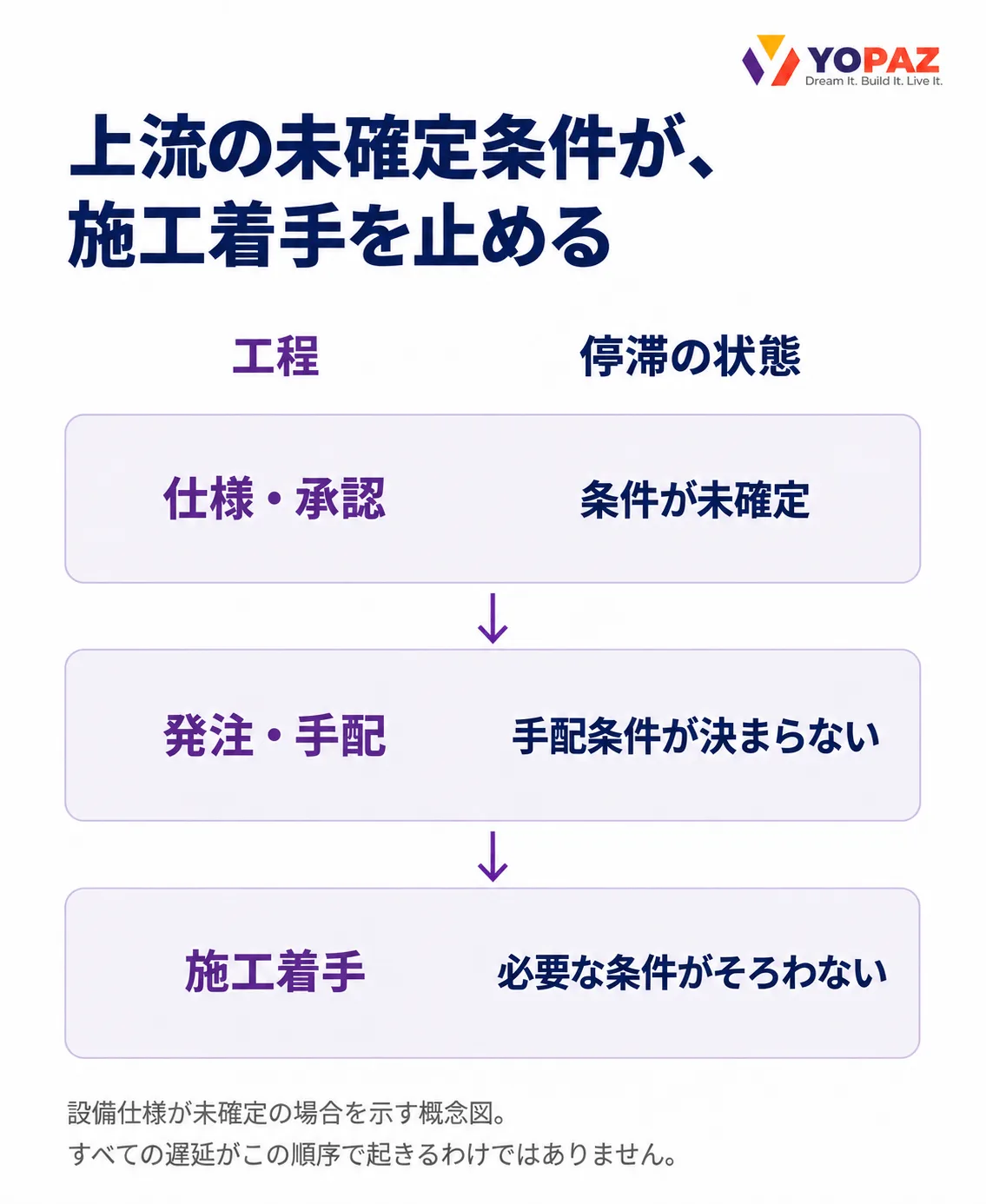

図面があっても、仕様や施工条件が確定していなければ発注できません。仕様の選定、施工図の確認、費用・工期の変更合意など、必要な判断が残ると、資材の手配と施工着手が止まります。
仮の例として、設備の性能が決まっても寸法や接続条件が未確定なら、架台や配管の製作条件を決められない場合があります。設備工事の遅れとして見えても、原因は上流の仕様決定にあります。

仕様が確定しても、製作・輸送や専門工種の手配には時間がかかります。「判断が残っていて発注できない状態」と「条件は確定しているが、供給が間に合わない状態」は分けて捉えます。
人員がいても、必要な技能、揚重設備、作業空間などが不足すれば、予定した作業を進められません。国土交通省の工程別の考慮事項も、資材・機材の調達や人員確保を扱っています。必要な準備期間そのものではなく、必要日に条件がそろわず後工程を止めることが問題になります。
施工がほぼ終わっていても、検査記録の不足、試運転に必要な設備の未完成、是正後の再確認待ちがあれば、引渡し条件を満たせません。この段階では、施工の進捗だけでなく、完了を確認できる状態かが制約になります。
予定どおり進まない作業を選び、不足条件が必要日までにそろうか、そろわなければ後工程や引渡しにどう影響するかを確認します。既存の工程表や課題表で、次の情報を照らし合わせます。
| 確認する情報 | 判断すること |
|---|---|
| 進まない作業、不足条件、その確認先 | 何がそろえば進めるか |
| 条件が必要な日と、解消できる見込み | 後工程の予定に間に合うか |
| 影響する工種・範囲と、先行できる別作業 | 遅れを別作業で吸収できるか |
待ち時間の長さだけでは、優先順位は決まりません。長く回答を待っていても別作業を進められる場合より、短い遅れで次の工種を止める場合の方が、全体工程への影響は大きいことがあります。
後工程や引渡しへの影響が大きく、別作業への切替えでも吸収しにくい箇所を、ボトルネックの候補として優先的に確認します。
建設業のボトルネックを見つける鍵は、遅れが見える場所から原因を遡り、工事全体への影響を捉えることです。未決事項や進捗情報が分散し、状況を追いにくい場合は、業務と情報連携の見直しについてYopazへご相談ください。
A.変わる場合があります。仕様が確定して発注できるようになると、次は納入や施工能力が進捗を制約することがあります。工事の段階が変わった時点で、現在の制約を見直します。
A.あります。すべての作業を細かく計測せず、主要工種や引渡しを止める待ちに絞れば、小規模な工事でも確認できます。専用システムの導入を前提にする必要はありません。
A.頻繁な応援や段取り替え、特定担当者への集中で遅れを吸収している場合は、確認する価値があります。ただし、負担が大きいだけでボトルネックとは断定せず、どの後工程を制約しているかを確かめます。
