建設業の業務プロセスをどう捉えるか|工程・責任・変更のつながり

部門ごとの作業が終わっていても、次の担当者が判断できず、案件全体が止まることがあります。建設業では、設計・施工の流れに、契約・調達・原価管理などの業務が重なるためです。本記事では、建設会社の経営層・部門責任者に向けて、主要業務の構成を「工程」「成果物」「判断責任」のつながりから整理します。

この記事のポイント

  • 事業全体の工程と、自社が担う業務を分けて捉えます。
  • 各業務は成果物でつながり、条件の確定時期や確認目的の違いから並行して進みます。
  • 設計変更は図面だけでなく、発注・原価・工程にも影響します。

建設業務は、事業全体の流れと自社の担当範囲を分けて捉える

建設事業全体の流れと、一社が担当する業務の範囲は一致しません。国土交通省の「建設生産システム」の整理では、企画・設計・施工・維持管理を、発注者、設計者、施工者、資材業者などの協業として捉えています。

例えば、元請会社は工事全体の調整を担い、専門工事会社は担当工種の施工や記録を受け持ちます。維持管理まで受託するか、設計施工一括か分離かによっても、関わる段階と判断できる範囲は変わります。

関連記事:建設業のバリューチェーンはどう変わる?価値を生む役割の変化

主要業務は、各段階の成果物を通じてつながる

元請会社の視点から、主要業務と次の担当者へ渡す情報を整理すると、次のようになります。成果物には図面・帳票だけでなく、前提条件や未決事項も含まれます。表は業務の対応関係を示すもので、全案件に共通する実施順序ではありません。

工程・業務のまとまり 関わる主要業務 次の担当者に渡す判断材料
企画・設計 要求条件の整理、調査、設計、概算検討 要求性能、設計条件、未確定事項とその影響範囲
見積・契約 積算、施工条件の確認、価格・範囲の調整 工事範囲、数量・単価の前提、工期と責任分担
施工準備・調達 実行予算、施工計画、協力会社・資材の手配 作業条件、発注内容、納期、施工に使う図面
施工 工程・品質・安全・原価の管理、変更調整 進捗、実績、検査結果、変更内容と判断の記録
引渡し・維持管理 検査・是正、竣工図書の整理、点検・補修への引継ぎ 完成時の状態、設備情報、残課題、点検・補修履歴

例えば、見積を提出しても、対象範囲や数量の前提が施工側に伝わっていなければ、実行予算や発注内容を確定できないことがあります。工程間をつなぐのは、後工程の判断に使える情報です。

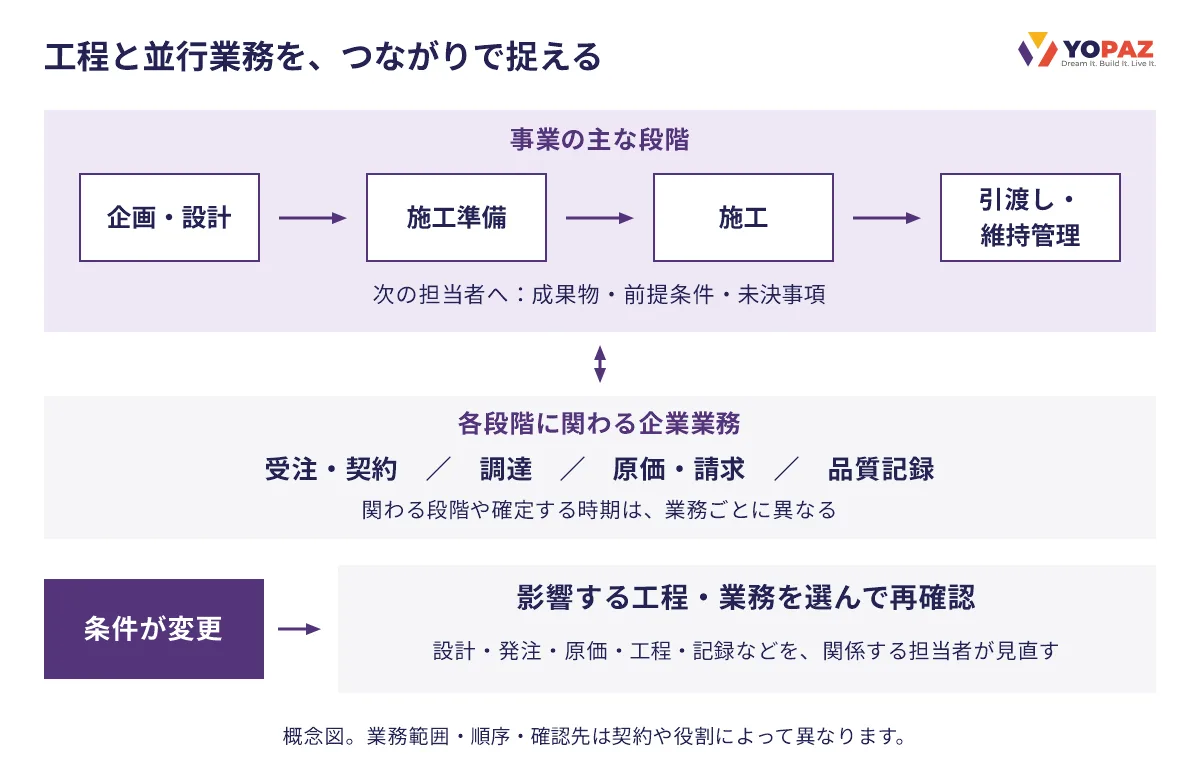

事業の主な段階と各段階に関わる受注・契約、調達、原価・請求、品質記録の関係を示す概念図。条件変更時は、影響する工程・業務を選び、関係する担当者が再確認する。

なぜ建設業務は、工程順だけでは捉えられないのか?

業務間で条件をすり合わせる必要があり、同じ工事にも複数部門の確認が関わるためです。工程の前後関係に加え、並行して進む業務と各部門の役割を捉える必要があります。

設計・調達・施工の条件が相互に影響する

設計は必要な資材や数量を決めますが、調達できる仕様や納期も施工計画の条件になります。そのため、設計・調達・施工計画の検討は、互いの条件を確認しながら並行して進む場面があります。

現場・購買・経理では、確認する目的が異なる

現場は施工状況や品質、購買は発注内容や取引条件、経理は請求・支払いの根拠を確認します。一つの工事にも、それぞれの役割に応じた確認が関わります。同じ情報を使っていても、判断する内容と責任が異なれば、単なる重複業務とはいえません。

設計変更は、発注・原価・工程にも影響する

施工中に設計や仕様が変わると、図面に加え、手配済み資材、費用、納期、施工記録にも影響が及びます。設計内容が発注条件や施工計画の前提になっているため、変更の影響も複数の業務に広がります。

例えば、技術的に施工可能と判断されても、追加費用や工期の扱いまで合意できたとは限りません。変更内容の技術的な確認と、費用・工期の合意を区別して捉えることが重要です。実際の承認権限や手続きは、案件の契約・社内基準に従います。

関連記事:建設業のデータ活用はなぜ競争優位につながるのか?工事の経験を次の判断に生かす

自社の業務フローは、一つの引継ぎから確かめる

見積から施工準備への引継ぎなど、自社の案件から一つの接点を選び、実際に使った資料で次の四点を確認します。

  • 担当範囲:自社が担う業務と、社外との確認が必要な業務は何か。
  • 渡す情報:次の担当者に必要な資料・前提条件・未決事項は何か。
  • 判断する人:誰が内容を確認し、誰が決定するか。
  • 変更時の確認先:条件が変わったとき、どの情報・手配を、誰と確認し直すか。

渡す側と受け取る側で回答を照合し、認識が異なる点や未確認の点を、資料や簡単な業務フローに書き残します。

おわりに

建設業の業務プロセスは、工程の順序だけでなく、並行する業務や変更時の影響も含めて捉える必要があります。自社の担当範囲と、業務間で渡す情報・判断責任を押さえることが、全体のつながりを理解する手がかりになります。

Yopazは、業務フローの可視化や属人化ポイントの整理など、DX推進に向けた現状把握を支援しています。部門間の引継ぎや変更対応で確認が滞り、業務のつながりを整理したい場合は、お問い合わせからご相談ください。

よくあるご質問

Q

Q.小規模な専門工事会社でも、事業全体の業務フローを描くべきですか?

A

A.自社の担当工種と、元請・他工種との接点を中心に整理すれば十分です。担当外の工程は、受け取る条件と渡す成果物が分かる範囲に留めます。

Q

Q.建設業務の引継ぎ条件は、公共工事と民間工事で共通化できますか?

A

A.成果物・判断者・未決事項を確認する枠組みは共通化できます。提出書類や承認手順は発注者・契約ごとの要件に合わせて分けます。

Q

Q.協力会社が情報を共有できない場合、業務フローの可視化を進められますか?

A

A.自社の記録と、相手と確認できる接点から着手できます。相手の社内業務や判断者を推測で埋めず、未確認として残し、共有可能な範囲をすり合わせます。
