宿泊施設でPMSやセルフチェックインなどの導入方針を示すと、現場から反対が出ることがあります。DXで現場が反発すると、経営側は『変化を嫌っている』と捉えがちです。しかし、反発の背景には、期待する効果と現場が負う負担・責任のずれが隠れている場合があります。本記事では、そのずれを5つの構造に分け、宿泊業で正常な警戒と計画見直しが必要な危険信号を見分ける軸を整理します。
この記事のポイント
現場の反発は、DXそのものへの拒否とは限りません。新しい運用で負担や責任が増える一方、得られる効果や支援体制が見えなければ、現場が慎重になるのは合理的です。反対意見を「意識の問題」として処理する前に、どの業務が増え、どのリスクを懸念しているのかを確認する必要があります。
たとえばセルフチェックインを導入しても、移行期には従来の受付対応に加え、端末の案内・監視、本人確認、エラー対応が発生します。人員配置や支援手順を変えないまま新旧の対応を並行させれば、現場には省力化ではなく、作業と責任が増える変更に見えます。

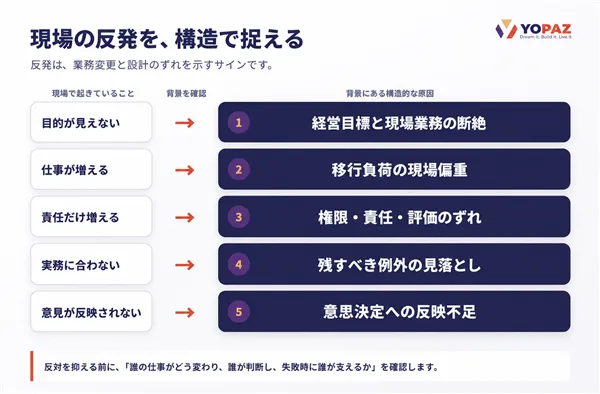

背景には5つの要因があります。経営目標と現場業務の不一致、移行負荷の偏り、権限・責任・評価のずれ、残すべき例外の見落とし、現場の意見を意思決定へ戻す仕組みの不足です。いずれも個人の姿勢ではなく、DX計画と運用設計の間に生じる問題です。
『データを一元化する』『業務を効率化する』だけでは、各部門が何を変え、どの作業が減るのかは分かりません。負担する部門と便益を得る部門が異なる場合は、その関係まで示さなければ、現場には負担の移転と映ります。
切り替え期間には、旧台帳との照合、操作の習得、データ確認、例外対応が発生します。移行負荷を人員計画に含めず、支援担当や復旧手順も曖昧なら、現場がサービス品質への影響を警戒するのは自然です。
判断権限が従来のままなのに、入力や結果に対する責任だけが増えれば、現場は新しい運用を受け入れにくくなります。データ整備や部門間調整も、配置や評価に反映されなければ、通常業務に追加された見えない仕事になります。
宿泊業では、団体予約や設備不具合など、顧客や施設の状態に応じた判断が必要です。顧客価値や安全のために残す例外と、整理すべき属人運用を分けずに標準化すると、『使いにくい』という声の奥にある業務要件を取りこぼします。
決定済みの仕様を説明するだけでは、現場参加とはいえません。変更できる範囲、判断者、回答時期が分からなければ、意見は集まっても設計や運用に反映されません。重要なのはヒアリングの回数ではなく、指摘が意思決定へ戻る経路です。
宿泊業では、一つの変更が部門やシフトをまたいで後工程の確認作業を増やします。更新範囲と責任者が曖昧なままでは、入力省略や別台帳などの回避運用が生まれやすくなります。
懸念が具体的で、試行を通じて改善につながる反発は、正常な警戒と捉えられます。反対に、懸念が放置され、回避運用や責任転嫁が広がっているなら、計画を見直すべき危険信号です。
| 確認する点 | 正常な警戒 | 危険信号 |
|---|---|---|
| 懸念の内容 | 発生場面と影響が具体的 | 『無理』『使えない』だけが残り、理由を確認する場がない |
| 出てくる時期 | 要件整理や試行の段階で共有される | 本番直前まで共有されず、導入後に噴出する |
| 代替案 | 現行運用を残す条件や別案が示される | 旧運用を無期限に続ける |
| 意思決定 | 判断者と変更できる範囲が明確 | 誰も変更を決められず、責任だけが移る |
| 実際の運用 | 終了条件のある一時対応 | 二重入力や非公式な台帳が常態化する |
一つの発言や試行初日の混乱だけで判断する必要はありません。期限、責任者、解消条件を定め、同じ問題が複数のシフトで続いているか、回避運用が常態化しているかを見ます。
反発が出たときは、説得方法を考える前に、次の5点を確認します。
すべての要望を採用する必要はありません。ただし、採用しない場合も判断基準と責任者を示さなければ、問題は導入後の回避運用として残ります。
関連記事: 宿泊業のDXはどこから始める?最初に取り組む業務を選ぶ4つの基準
DXへの反発は、現場の姿勢だけでなく、目的、負担、責任、例外、意見反映の設計を見直す手掛かりです。まずは、現場で増減する業務、移行時の支援、判断と責任の所在、残すべき例外、意見を運用へ戻す仕組みを確認してください。
宿泊業のDXでは、方針を定める段階で、現場の運用に合うか、段階的に導入できるかを見極めることが重要です。Yopazでは、現場に合わせたシステム設計や、PoCから本格導入までの支援を行っています。DXの方向性や実現可能性を検討する際は、ホテル・宿泊向けページをご参照ください。
A.仕様を固める前と、試行中の少なくとも2段階で実施します。前者では業務要件と例外を確認し、後者では想定と実運用のずれを設計へ戻します。変更可能な範囲と回答期限も先に示します。
A.影響を追跡できる部門やシフトに絞る方法があります。ただし、前後工程との引き継ぎを除外すると負担の移転を見落とすため、関係部門まで観察範囲に含めます。
A.一律にシステム化する必要はありません。発生頻度、顧客・安全への影響、手作業で残す負担を比較し、標準化するものと管理された例外として残すものを分けます。
A.ヒアリングや整理の支援は依頼できますが、業務の優先順位、残す例外、権限と責任の配分は自社が決めます。ベンダーには決定事項と技術上の対応範囲を明確に伝えます。
